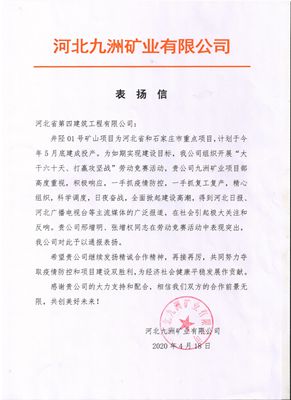

明年4月24日,司获得四川九洲化工司发送的鼓励信。信中极度绝对和夸奖了二分司九洲化工項目部在“大干六一周、打胜行动战”劳动改造大比武中选取的非常好成级。
另行通知竞赛类行为自3月1日开始,共有四家施工单位参与。九洲矿业项目部在竞赛中发扬“两个以上单位在同一现场施工,河北四建必争第一”的精神,全面部署,召开研讨会认真分析工程施工中的重點难点和重點,悉心策划 建筑施工。应对肺炎疫情损害下费力匮乏的相关问题,项目流程部体现了“点对点”专车接运的方式,仅用12天的时间接连把279名工人送到了施工现场,并合理配置施工力量,组织突击施工。
竟赛游戏活动所涉的工程建筑有中碎碎的供电系统室和7个石粉库,其中,中碎碎供电室基础落在半强风化岩层上,基坑挖开强度大,必须要击碎石方。办事处的设施产品科与品牌部得力协力,多途径融合服务保障击碎机入场,4台破碎机24小时昼夜施工,两天就完成了基坑开挖,之后迅速组织垫层、基础施工,预留埋件、配电布管等工序交叉作业,项目部争分夺秒的大干快进,3月24日一层就已具备混凝土浇筑条件,到30日共用了15天主体全部完工,比甲方计划的时间提前了两天。对于厂区内分布的7个石粉库,部位分散且工作量大,项目部提前着手,详细计算工程量,向多家供应商询价并进行对比,组织钢材、焊条、油漆等材料提前到场,同时迅速组织新的钢结构队伍进场,目前七个石粉库斗提框架全部完成,比甲方计划的时间提前了三天。最终,九洲矿业项目部在本次竞赛中脱颖而出,争得第一,获得甲方的表扬,在众多兄弟单位中树立了典范。
该项目工程计划怎么写5月底建成投产,后续的施工任务依然很艰巨。项目部所有管理人员心往一块聚,劲往一块使,保质、保量按时完成甲方的建设目标,创优争先,树立河北四建品牌形象。(二分公司)
